桐城供電公司:吹響迎峰度夏保電號角 范崗鎮老梅2#線工程提前竣工
時間:2022-05-20
來源:桐城市融媒體中心

圖為項目施工現場。
5月18日上午,國網桐城供電公司項目中心組織驗收小組會同設計、監理、施工單位,對110千伏柏枝變配套10千伏老梅2#線工程開展現場驗收。此舉標志著國網桐城供電公司2022年農網項目陸續建成投運,對優化區域負荷分配和配電網網架結構具有重要意義。
據了解,該工程于2021年11月開工建設,為確保工程按期完工、提高迎峰度夏供電可靠性和滿足范崗鎮域快速增長的負荷需求,國網桐城供電公司項目中心多措并舉,從源頭抓起。一是全過程監督管理施工,多次組織設計單位和施工單位人員深入現場,反復勘察,精心編制施工計劃。二是成立項目經理團隊,嚴格落實個人項目責任制,掌握各個項目施工進度,不定期檢查施工現場施工安全及施工工藝質量。三是每月組織農網工程建設會議,分析安全生產事故案例,檢查工程安全質量規章落實、工程進度計劃推進情況,討論解決物資供貨、設計變更、停電計劃等事項,并形成會議紀要,逐條閉環落實。

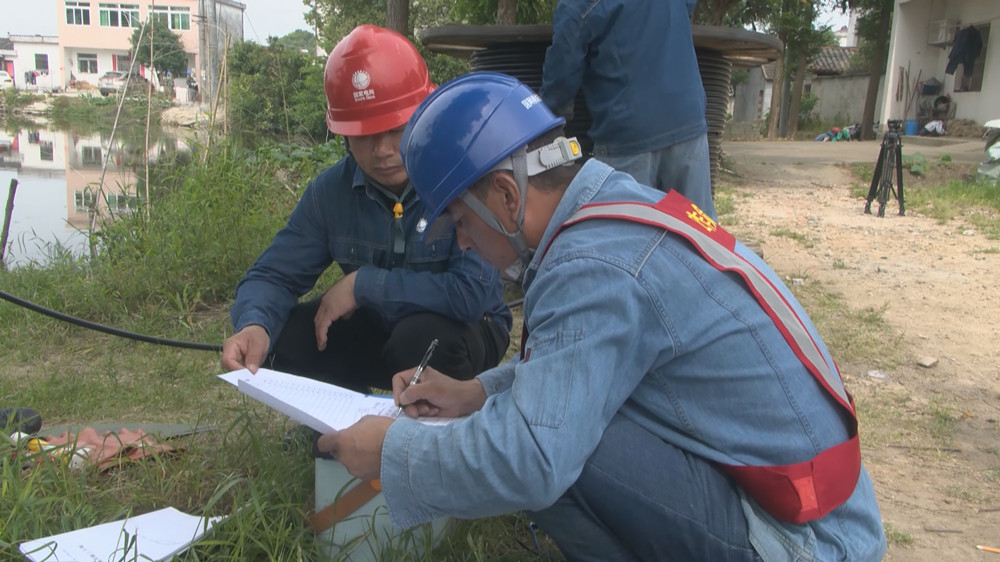

圖為項目信息核對現場。
相較于傳統驗收模式,本次驗收采用“無人機+人工”相結合的驗收新模式,利用無人機航拍,對金具、瓷瓶、絕緣子串等人眼難以看清的小部件進行全方位拍攝留底,更容易發現設備缺陷,方便后期進行復驗監督和消缺工作,大大提高了驗收工作效率。
下一步,國網桐城供電公司項目中心將持續加強標準化施工建設,深化項目管理措施,緊抓施工安全,優化驗收模式,確保2022年第一批項目以更高質量、更快進度投入運行,盡早發揮電網投資效益。(盛波 雷越)
