600余名工人日夜鏖戰 24個作業面全面鋪開
桐城抽水蓄能電站項目建設正酣
時間:2022-05-23
來源:桐城市融媒體中心
圖為項目建設現場。
眼下,國家“十四五”規劃能源建設重點工程——國網新源安徽桐城抽水蓄能電站項目建設正酣,600余名工人日夜鏖戰趕進度,爭分奪秒抓建設,全力進快工程施工。
在對外交通隧道內,工作人員分工協作,正有序進行洞內測量放樣工作。對外交通隧道全長4500米,掘進長度現已破1000米大關,總長1/5的工程任務順利完成。國網新源安徽桐城抽水蓄能有限公司工程部副主任王亮春介紹,測量放樣工作是為隧道精準貫通奠定基礎,對外隧道通車后將極大改善廠外的施工環境和當?shù)鼐用竦膶?duì)外交通條件。

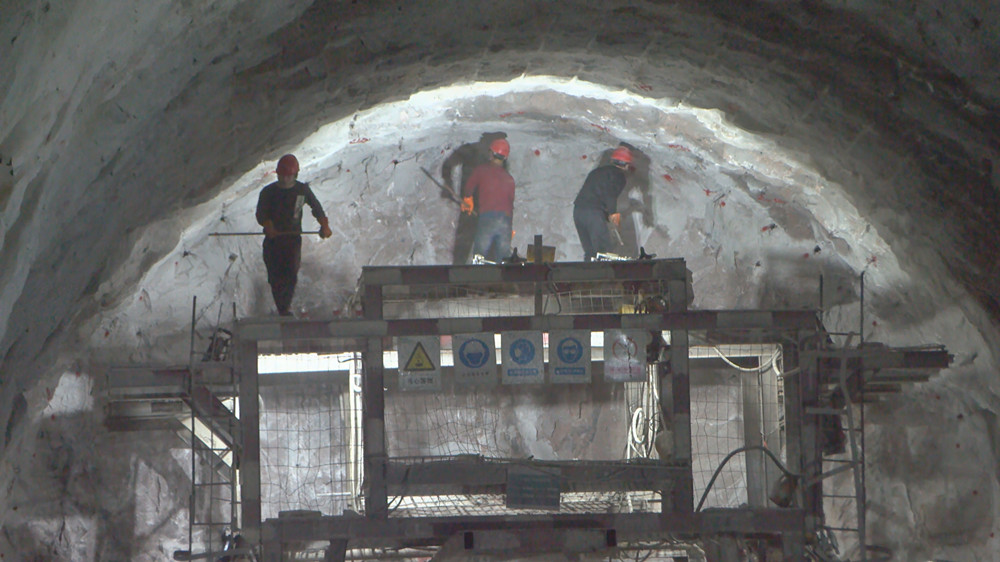

圖為工人在作業面工作。
據了解,目前,電站對外交通隧道、進廠交通洞、通風兼安全洞、下庫大橋、業主營地等24個作業面全面鋪開,前期工程進入施工高峰期,工程總體進展大約為12%。王亮春表示,我們將通過加大投資、優化工程設計,在確保安全和質量的情況下,加快施工進度,力爭年底前開始主體工程建設。
國網新源安徽桐城抽水蓄能電站項目總投資為72.57億元,建設工期70個月,總裝機容量為1280兆瓦。項目建成后,將極大優化安徽省電網電源結構,有效緩解安徽省電網調峰矛盾,增強安徽省電網快速響應能力,且有力服務和帶動地方經濟社會發展,進一步為國家“雙碳”目標的實現添磚加瓦。(蘇丹丹 吳磐 羅秋娟)
