【貫徹落實全國兩會精神】桐城抽水蓄能電站建設“高歌猛進”
時間:2024-03-13
來源:桐城市融媒體中心

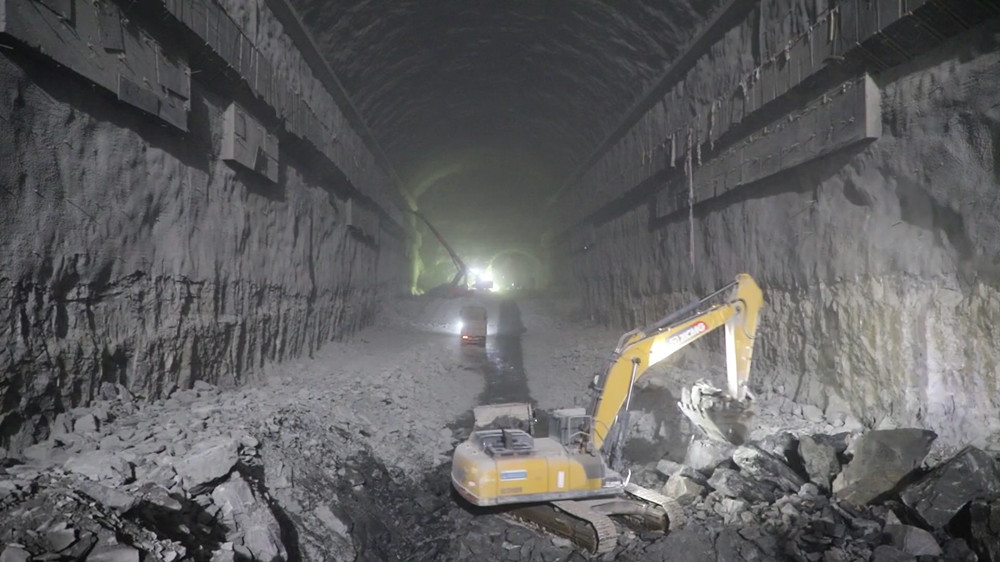

圖為國網新源安徽桐城抽水蓄能電站工程建設現場。
近日,位于桐城市的國家“十四五”規劃能源建設重點工程——國網新源安徽桐城抽水蓄能電站各類工程建設正在按照節點有序推進。目前該項目的主體工程已經進入施工高峰期,現場呈現出一派熱火朝天的忙碌景象。
國網新源安徽桐城抽水蓄能電站項目總投資為72.57億元,建設工期70個月,總裝機容量為1280兆瓦。由下水庫、上水庫、輸水系統、地下廠房和地面開關站等建筑物組成。2024年是電站主體工程建設施工的高峰年,也是土建施工轉機電安裝的關鍵年,項目施工單位克服現場點多、面廣、跨度大等困難,推廣運用數字化、智能化、機械化、綠色化施工,有效提升施工效率。
重大項目建設是激發有效投資、帶動有效需求的重要途徑,我市通過設立服務專班、服務專員,跟進保障服務,統籌協調項目推進中遇到的各類問題。目前,項目整體進度比原計劃提前了三個月。
“項目計劃于今年9月份完成地下廠房的開挖,10月份完成庫口大壩的填筑,預計10月份轉入機電安裝施工期。今年的工作量預計占整體工程量的20%,將完成投資7億元。”安徽桐城抽水蓄能有限公司工程部副主任劉超介紹道。

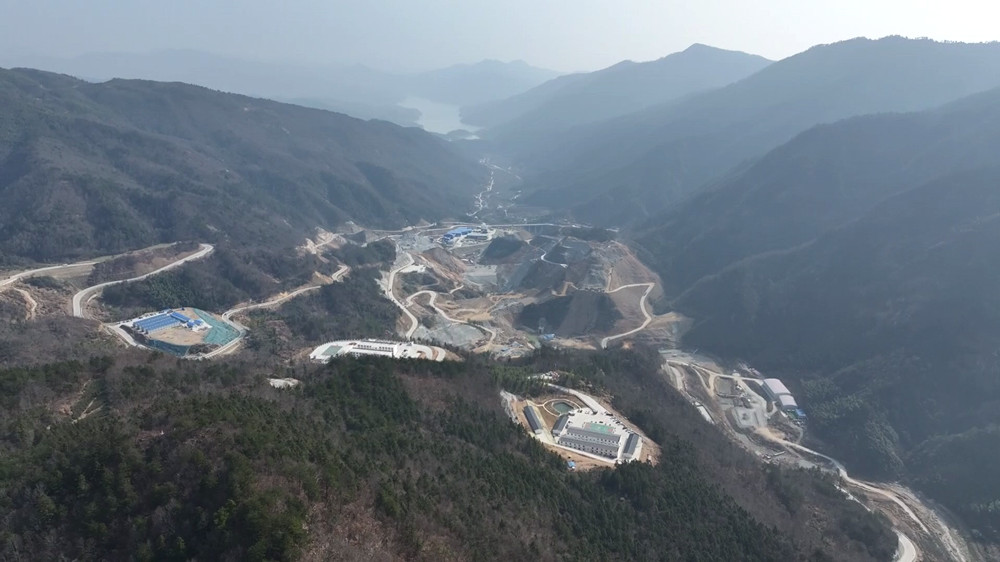

圖為國網新源安徽桐城抽水蓄能電站工程建設現場。
電站建成后,預計每年可節約標準煤11.6萬噸,減排二氧化碳30萬噸。同時,上下水庫將形成風光秀美的“鏡湖”,有利于促進當?shù)芈糜螛I(yè)發展,真正實現“建設一座電站,帶動一方經濟,造福一方百姓”。
劉超說:“下一步,我們將深入貫徹落實全國兩會精神,嚴格抓好施工安全、質量、進度、環水保等各項管控,高質量推進工程建設,為促進地方經濟發展、實現‘雙碳’目標作出應有的貢獻?!?nbsp; (徐鑫鑫 汪立)
