全長8460米的隧道工程提前5個月貫通
安徽桐城抽水蓄能電站工程建設再傳捷報
時間:2024-06-06
來源:桐城市融媒體中心

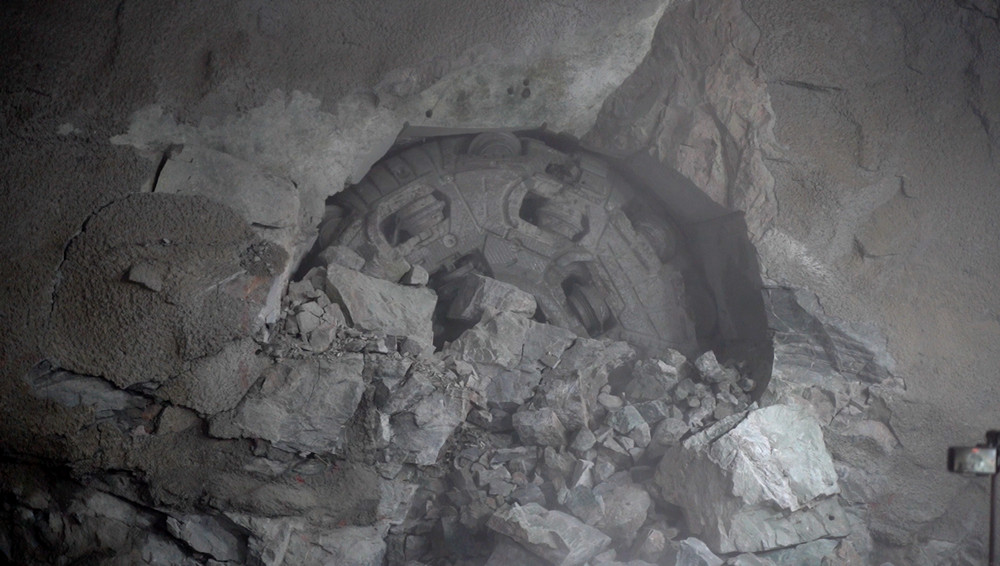

圖為“桐心號”TBM刀盤掘進機破壁而出。
6月5日上午10時58分,隨著國網新源安徽桐城抽水蓄能電站“桐心號”TBM刀盤掘進機的破壁而出,電站自流排水洞和排水廊道隧道工程全線貫通,比原計劃提前5個月,標志著該工程建設再傳捷報。
“桐心號”TBM硬巖全斷面隧道掘進機,能夠實現隧道掘進、皮帶出渣、初期支護、材料運輸等工序連續作業,整套設備具有快速、優質、高效、安全、環保和自動化、信息化程度高等特點,最終,該工程比計劃工期提前5個月完工。
國網新源安徽桐城抽水蓄能有限公司工程部副主任劉超告訴記者,“桐心號”TBM主要承擔安徽桐城抽水蓄能電站自流排水洞和排水廊道隧道工程的掘進施工任務,隧道全長8460米,其中,自流排水洞6117米,排水廊道2343米,是國內抽水蓄能電站同類工程中TBM施工長度最長的項目,也是在國內抽水蓄能電站平洞開挖與螺旋掘進相結合的首次應用。
圖為安徽桐城抽水蓄能電站排水廊道TBM全線貫通慶祝儀式現場。
據悉,自2022年2月“桐心號”TBM進場施工以來,電站工程部成立專班,在施工方案優化、工序銜接、資源配置和技術保障等方面加強管理,克服了隧道小、洞徑長、超長距離皮帶出渣、超小半徑連續轉彎、不良地質、遠距離通風等困難,創造了單月最高掘進進尺903米、螺旋式上升單月最高掘進進尺390米的施工記錄,在全國同類工程項目中名列第一。(吳磐 柯有國)
